首页 > 行业新闻 > 四川省政府批复!事关成都双流机场改造

四川省政府批复!事关成都双流机场改造



4月20日

四川省人民政府网站发布了

关于成都双流国际机场提质改造工程可行性研究(代立项)报告的批复

该批复文件显示

成都双流国际机场提质改造工程

估算总投资超30亿元

建设工期为36个月

改造内容涉及

东、西跑道,T1、T2航站楼等

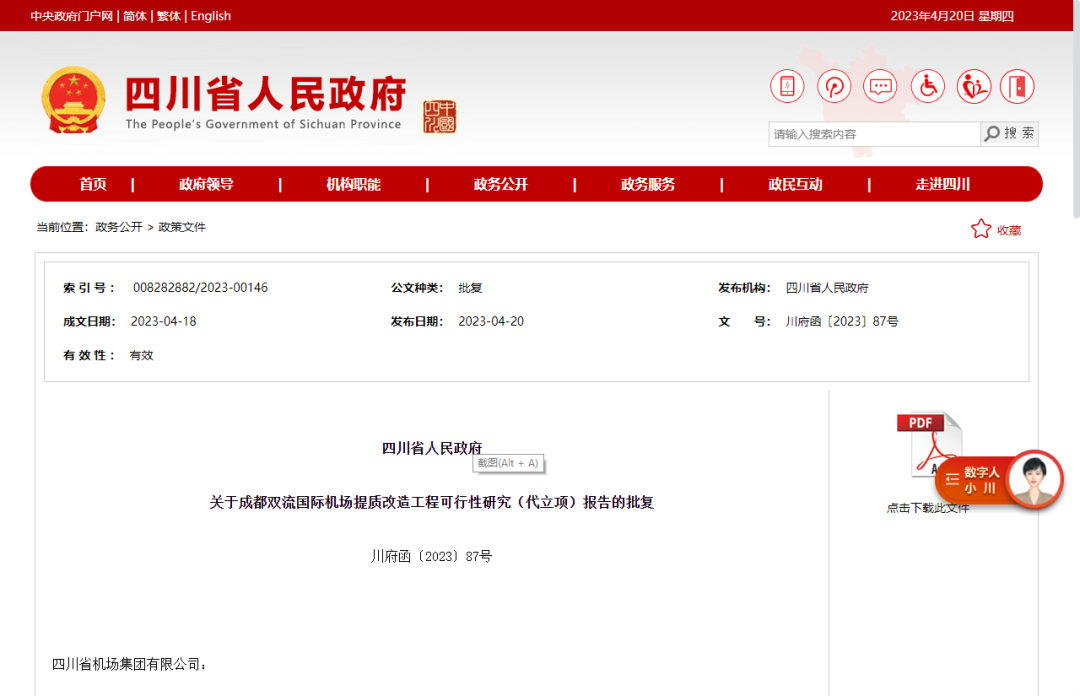

▲点击图片跳转原文


四川省人民政府

关于成都双流国际机场提质改造工程可行性研究(代立项)报告的批复

川府函〔2023〕87号


四川省机场集团有限公司:


你公司《关于成都双流国际机场提质改造工程可行性研究报告的请示》(川机场集团〔2022〕2号)、《关于成都双流国际机场提质改造工程新增离港系统升级改造建设内容的请示》(川机场集团〔2022〕438号)及相关附件收悉。经研究,现批复如下。


一、为提升成都双流国际机场运行保障能力,推动成都国际航空枢纽“两场一体”高质量运营,原则同意实施成都双流国际机场提质改造工程(项目代码:2201-510000-18-01-716282)。


二、项目建设内容及规模:改造西跑道、东跑道及部分跑滑系统,改造部分内侧围界,更新西跑道消防管网;改造1号、2号航站楼安检及值机系统、1号航站楼的行李系统,相应改造土建、给排水、暖通、供电、弱电、消防等设施;将卫星厅改造为公务机候机楼;货运区增加3条货运通道;建设1.3万平方米的信息中心大楼(ITC),升级信息系统平台,建设灾备系统、“两场一体”协同运控平台、智慧能源系统;改造民航变电站和西跑道10千伏供电设施;改造1号、2号航站楼停车区域及航站区陆侧道路;改造1号、2号航站楼楼前13.4万平方米区域的环境及水电设施;配置5辆特种车辆;按规范要求建设安保设施;改造部分区域服务设施。


三、项目估算总投资为300547万元,其中资本金占总投资的60%,除申请民航发展基金外,省级安排省预算内基本建设资金8000万元、省级财政资金8000万元,成都市双流区人民政府安排财政资金30000万元,其余部分由四川省机场集团有限公司安排企业自有资金解决。资本金以外投资由四川省机场集团有限公司自筹解决。项目建设工期为36个月。


四、四川省机场集团有限公司作为项目法人,负责本项目的组织实施和管理。


五、本项目勘察、设计、施工、监理和重要设备材料采购等均采用公开招标方式,招标组织形式为委托招标。


六、在后续阶段要重点做好以下工作:


(一)结合项目推进情况和双流机场向天府机场转场的窗口期条件,进一步优化改造方案和不停航施工管理方案及措施


(二)严格按照《政府投资条例》等有关规定,加强项目管理,严格控制投资,严防新增地方政府债务风险。建设过程中要实行项目法人责任制、招标投标制、工程监理制和合同管理制,在招标投标过程中严格执行《中华人民共和国招标投标法》等有关规定。项目进展情况要及时通过四川省投资项目在线审批监管平台如实报送。


(三)要落实以工代赈工作要求,结合项目实际,积极吸纳当地群众参与项目建设,带动群众就业增收。


(四)项目设计、建设及运行要全过程落实国家建设项目安全管理有关规定,建设项目安全设施要与主体工程同时设计,对涉及施工安全的重点部位和环节应在设计文件中注明,并提出安全质量防护措施,确保工程质量和安全。要严格落实生态环境保护要求,细化环境保护相关措施,有效预防或控制不良生态环境影响。


四川省人民政府

2023年4月18日


>>点击查看此前报道:

成都双流机场T1航站楼暂时关闭!




来源:四川省人民政府网站

编辑 向财霞 母晓岚
